山西杏花村汾酒厂股份有限公司销售中心施工项目2次位于山西省汾阳市杏花村镇,项目南起汾酒大道,北至酒都大道,西起汾酒厂东南门路,东至汾酒厂西路。总建筑面积45679.81㎡,其中地上33679.56㎡,地下12000.25㎡。建筑层数为地下一层、地上主楼二十层、裙房三层;地下一层为停车库、水池水泵房、变配电室等,主楼一层为大厅,二~二十层均为办公,西侧裙楼一层为销售大厅及业务结算大厅,二层为档案室及小型会议室,三层分别为两个498座及907座会议中心。
工程特点

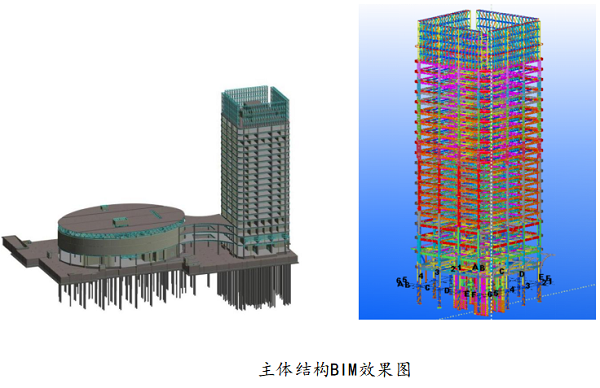

1、运用BIM技术
运用BIM技术指导施工,通过BIM模型碰撞、节点深化,控制钢构件的下料精准度、精准定位、合理的拼装顺序、提前进行施工模拟,提前发现问题,整改策划,优化完成效果。

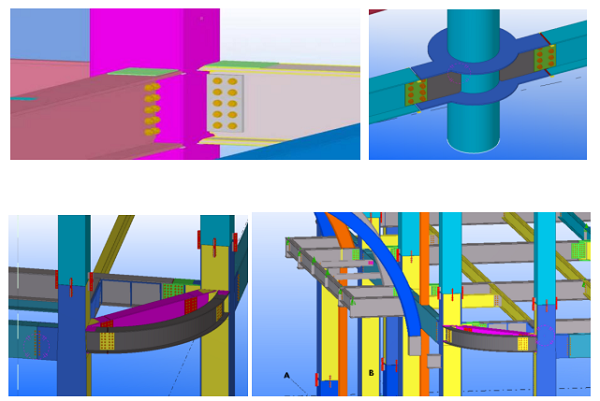

运用BIM技术(钢结构深化节点图)
2、双层钢板剪力墙安装
2.1、钢板剪力墙安装

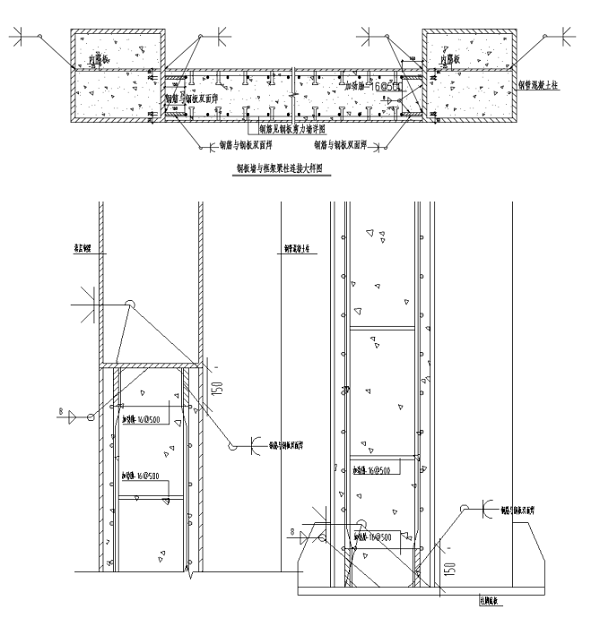

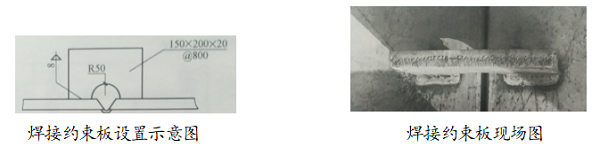

①钢板墙吊装到指定位置后,用焊接约束板临时固定钢板墙,约束板焊接在钢板焊缝两侧,待焊接完成并在焊缝冷却变形完成后将约束板割除。焊接约束板根据现场焊接形式与临时连接位置灵活布置,以间距0.8m 一道约束板进行布置。

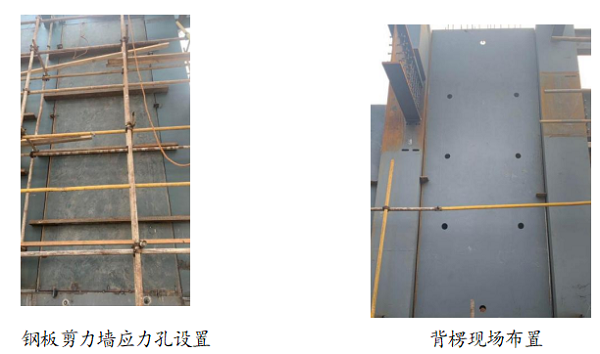

②防止应力变形钢板墙外面设置横向通长加劲肋(槽钢背楞)约束变形扭曲。背楞从钢板0.5m处开始设置第一道,垂直于钢板竖向焊缝设置背楞间距为1m。背楞选用12号槽钢。钢板墙上口及变形较大区域需用特制千斤顶进行顶撑。
2.2、对拉螺栓加固

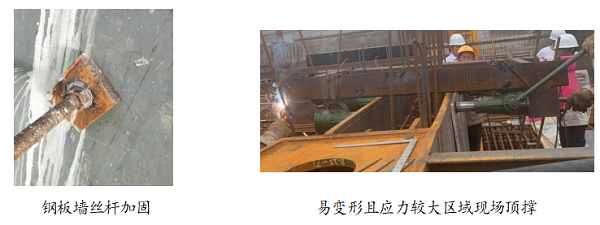

为确保混凝土浇筑过程中,混凝土外力引起钢板墙的变形,在提前留设好的应力释放孔处用对拉螺栓进行加固。用DN32镀锌管作为套管与钢板剪力墙同厚,制作边长15cm正方形钢板垫片,用27号丝杆进行双向螺栓连接并加固拧紧。
本工程自开工以来,就明确质量目标,组建了强有力的项目班子。严格按照施工规范和设计图纸要求施工,全过程应用BIM技术深度策划,严格过程控制,攻克各类技术难关,圆满的完成了施工任务。
